剛開始推進 IPD 時,團隊普遍會有類似的感受——流程看上去很完整,但一到執行就處處卡頓。角色多、評審慢、交付物雜、跨部門信息對不齊,項目經理疲於救火,業務團隊也覺得 IPD 是一套“理想化流程”,難以真正落地。
在多輪項目實踐中,逐漸能看到 IPD 落地的關鍵癥結:哪些流程必須結構化,哪些節點可以先輕量化,評審機制如何固化,交付物怎樣模板化,以及跨部門協作如何從“靠人推動”變成“機制驅動”。這些都是團隊在探索過程中不斷碰到、不斷調試的現實問題。
這篇文章總結了在 IPD 落地過程中踩過的坑與沉澱下來的實操方法,希望能給正在推進 IPD 的團隊一些參考,讓流程不再停留在 PPT 上,而是能夠真正支撐項目順暢推進。
一、規劃拆解階段
所需產品能力
計劃表 & 甘特圖
泳道圖
WBS 子流程 & 依賴配置
實踐要點
1. 使用 泳道圖 展示不同職能/角色(市場、工程、質量、測試等)在 IPD 各階段的責任和任務。
場景舉例:

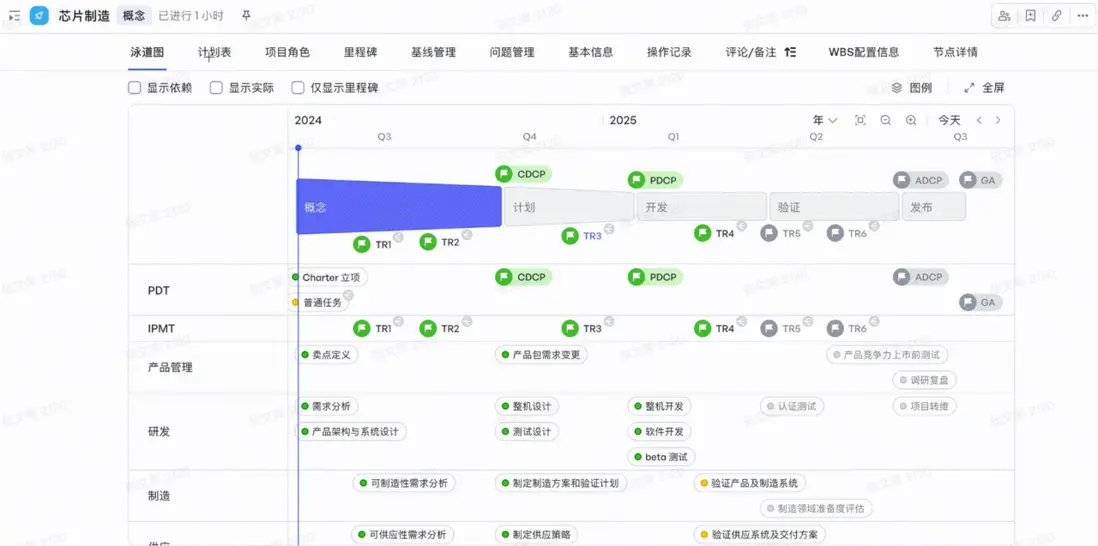

- 項目管理者:如 PDT,可層層下鑽分析項目細節
- 項目關注者:如 IPMT,基於不同的里程碑節點關注項目整體進度
2. 基於 WBS 子流程能力,將大項目拆解為多個子流程(例如:需求子流程、驗證子流程、量產子流程等)。
針對那些需要深入多層級拆解的活動,將關鍵節點轉化為“子流程”,這些子流程能夠作為二級項目繼續細化工作流,確保每一步都達到足夠的詳細度和可管理性。
場景舉例:
- 子流程涉及節點全部完成後進入歸檔狀態,子流程對應父流程的其中一個節點自動完成。
- 子流程角色人員自動同步為父級工作項的對應角色人員,防止上下信息差和人員衝突等問題。

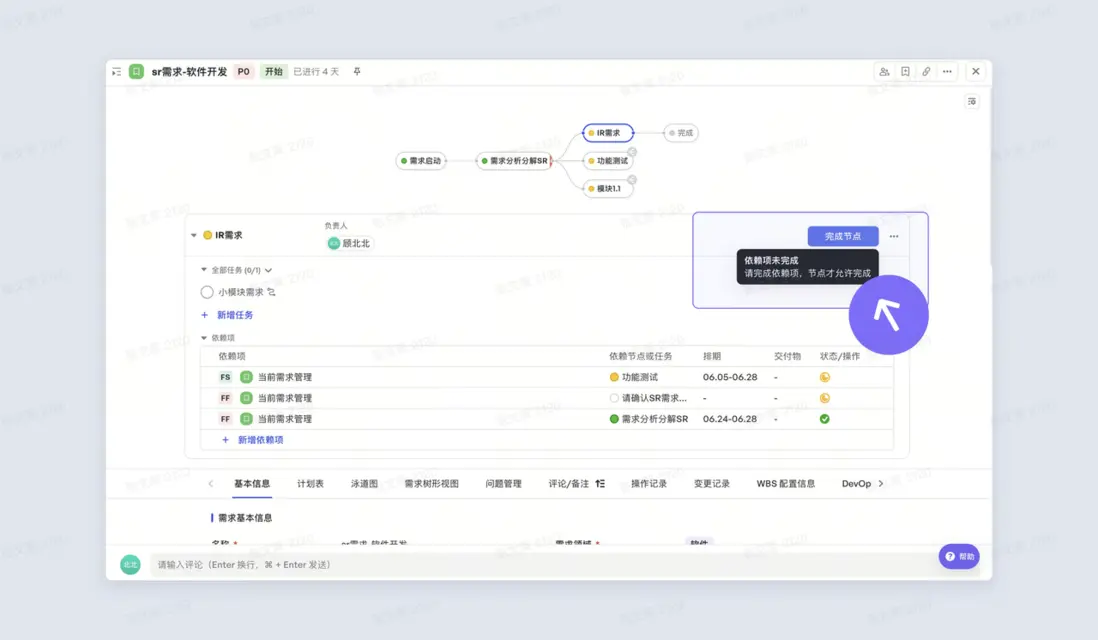

3. 設置任務依賴,利用依賴配置保證階段之間邏輯正確(比如:設計不能在需求驗證完成前開始)。

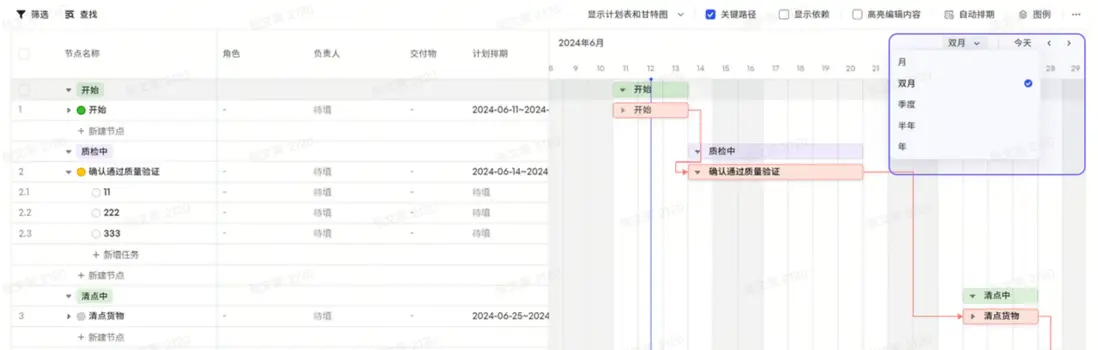

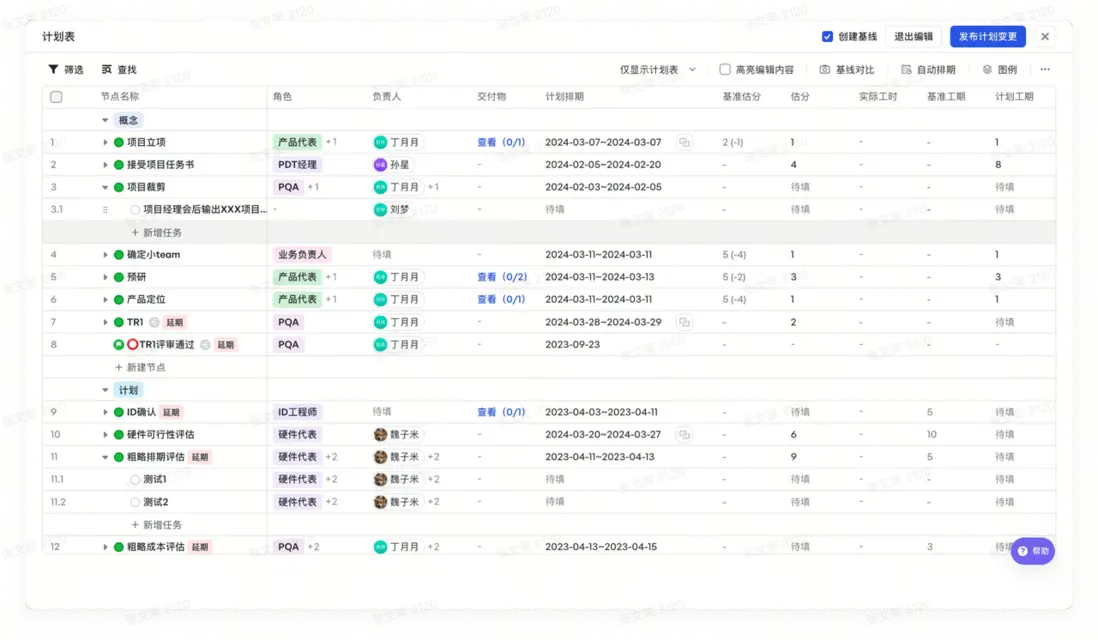

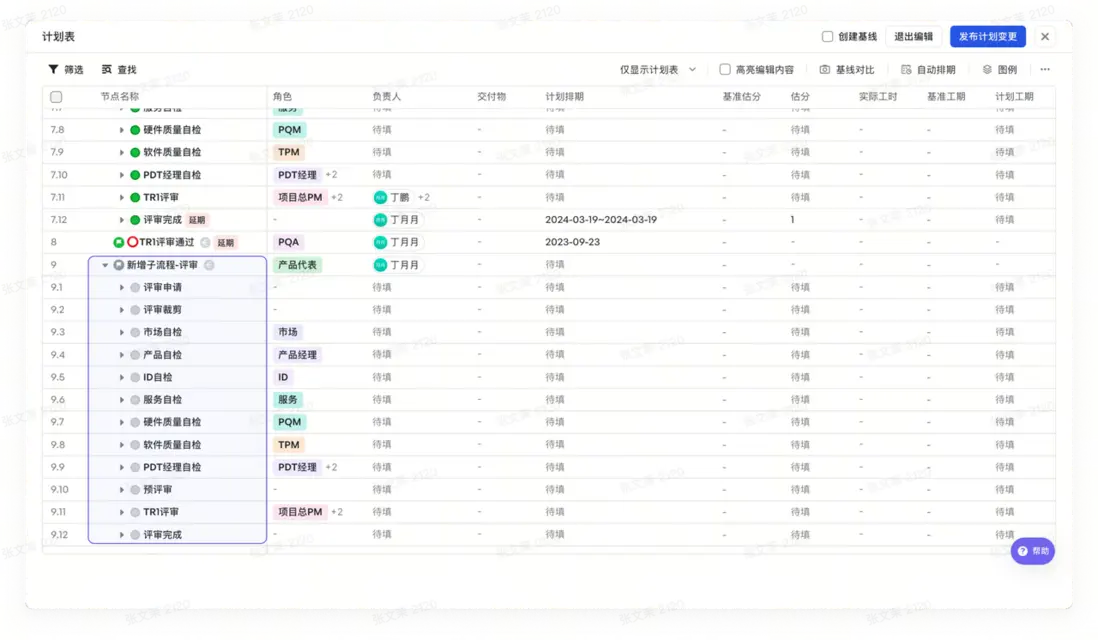

4. 藉助甘特圖/計劃表做自動排期和倒排,靈活調整里程碑。
場景舉例:
- 顯示依賴:計劃表甘特條上將用箭頭展示依賴項屬於本WBS的依賴關係。
- 關鍵路徑:關鍵路徑是項目中帶有依賴關係的一系列任務,可以用來估算項目最短工期。如果關鍵路徑上的任務被延遲,則可能造成整個項目的延期。
- 調整排期:可通過手動拖拽或在對應甘特條上直接點擊【新建排期】的方式,調整排期。
二、執行決策階段
所需產品能力
評審管理(決策機制)
自動化 /權限控制(例如節點回滾權限)
交付物管理(版本 /里程碑交付物)
實踐要點

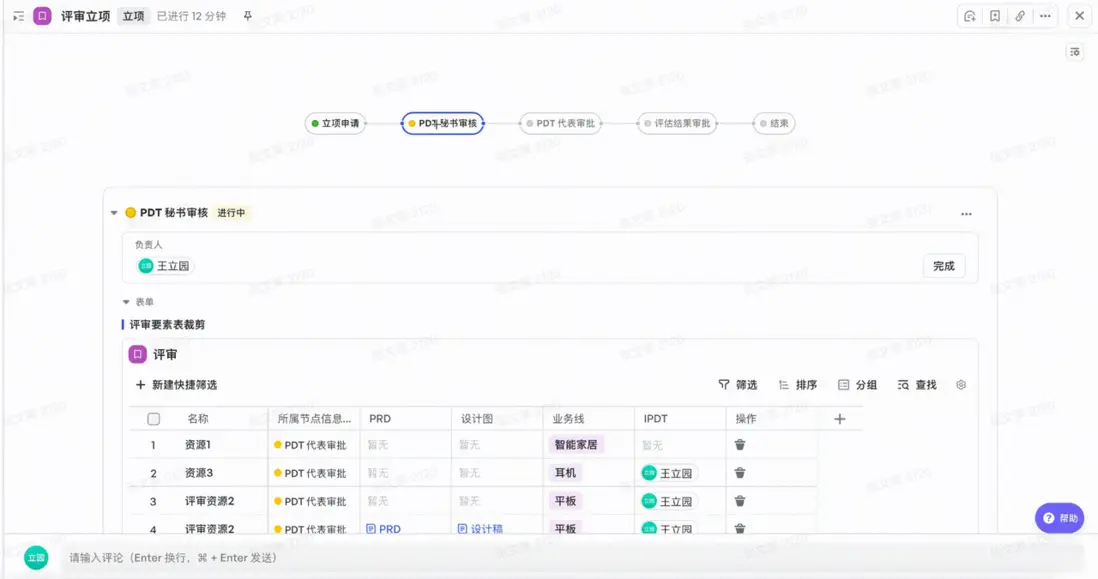

1. 構建 IPD 決策機制(例如立項評審、可行性評審、設計評審等)並在平台中搭建評審要素庫。
評審管理是IPD流程中重要的業務管理場景,評審結論有助於管理者從不同的角度對產品進行評審,可評估產品是否具有商業價值,是否值得投資;決策評審的結果將決定產品是否可以進入新產品開發流程的下一階段;評審管理是 IPD流程中至關重要的環節。
場景舉例:
- 評審要素準備:評審前先確認本次評審需要的評審交付物,按需增刪。
- 評審結論填寫:評審中各部門代表可輸入不同類型的評審結論「Go/Not go/Go with risk」。
- 評審結論審批:評審後整體各代表審批結論並完成結果審批立項。
2. 對評審結論設置通過規則(誰需要通過、哪些要素必須達標等)。

3. 自動拉羣 /消息通知決策參與者,確保關鍵角色參與。

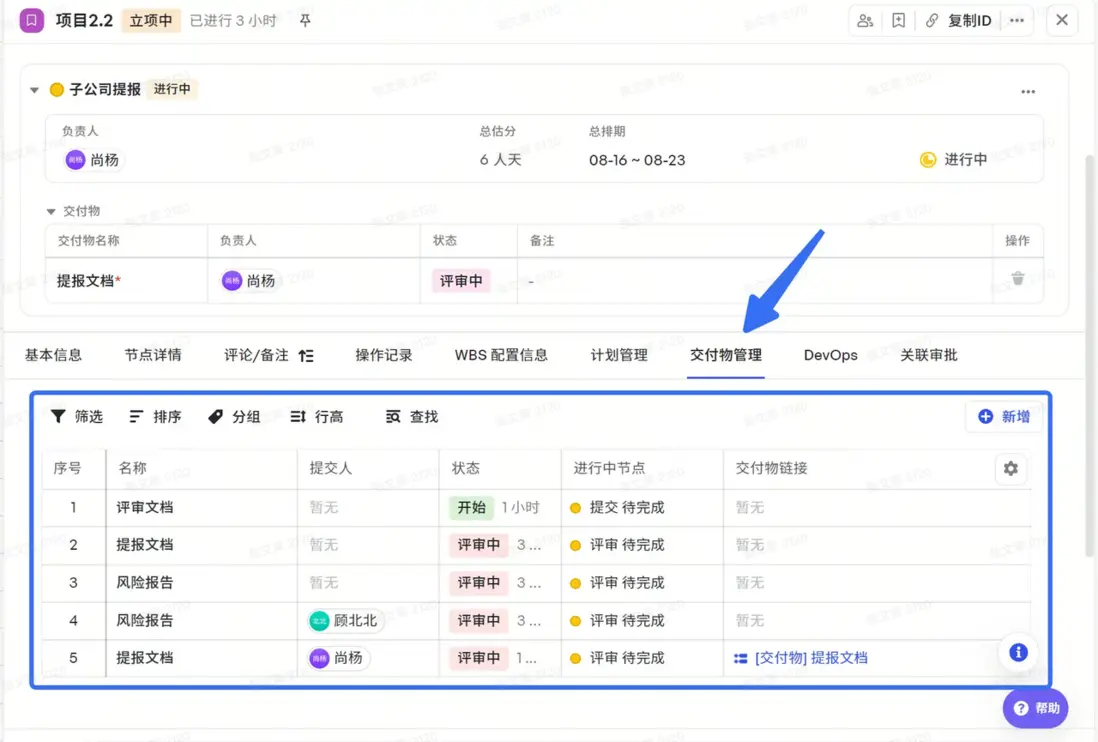

4. 利用 交付物管理功能把文檔、樣品或里程碑輸出掛到系統裏,確保可追蹤和版本管理。
三、質量風險管理
所需產品能力
質量度量 /質量分析風險管理(風險知識庫 +自動提醒)
實踐要點
- 在流程中把 “質量關”嵌入節點:設置信號字段(例如“EVT合格/不合格”),通過公式字段展示質量狀態。
- 建立風險庫:在項目裏用風險管理 tab, 把潛在風險與具體里程碑(節點)關聯。
- 設置自動化提醒:當風險狀態未關閉或超期時,系統通知責任人。

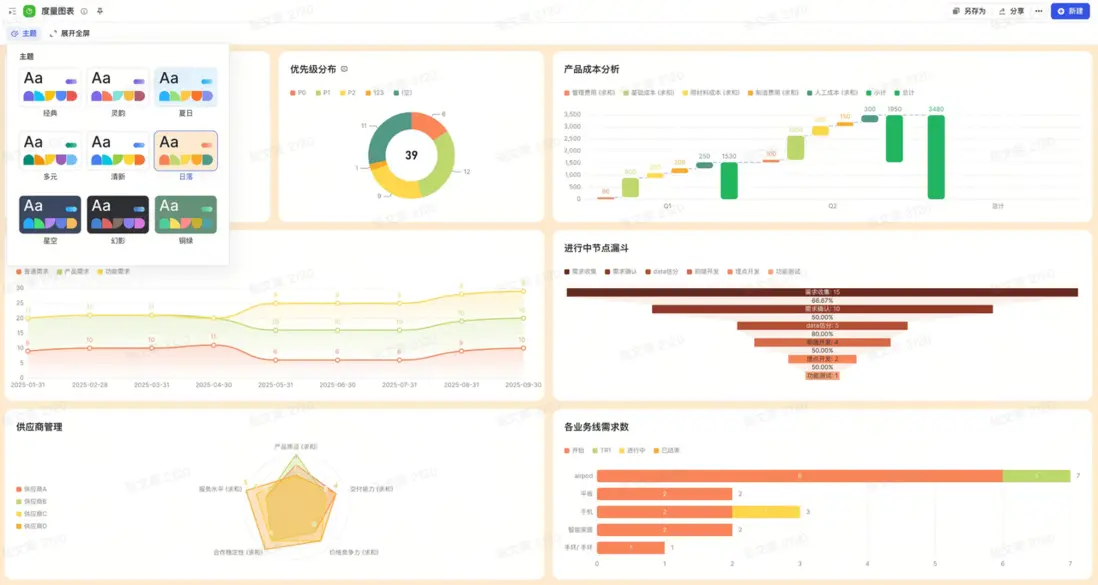

4. 定期開展風險覆盤 /度量分析,用度量視圖支持決策層面風險評估。
四、流程優化 /組織能力沉澱
所需產品能力
流程資源庫(節點 /子流程複用)
項目管理社區 /知識庫(組織知識沉澱)
實踐要點

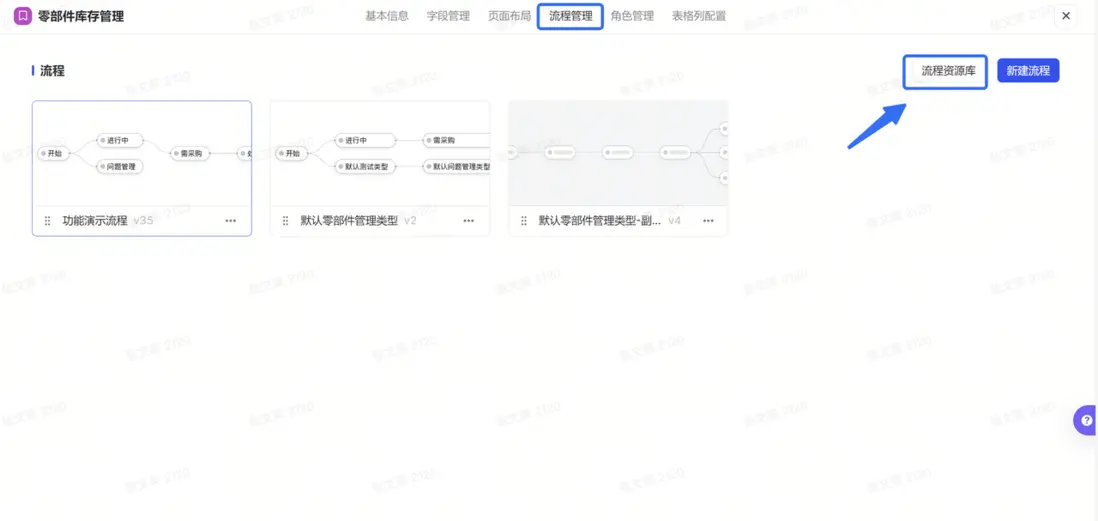

- 將成熟穩定的流程(子流程)存入 流程資源庫,便於在新項目中複用。
- 對關鍵流程做版本管理(隨着項目迭代優化流程),不斷完善流程模板。
推薦閲讀
無論你的團隊正處於 IPD 的探索期,還是已經開始規模化實踐,持續優化流程與管理方式都會為項目成功帶來更強的確定性。
如果你希望進一步瞭解IPD項目管理方法、行業案例或更多可複用的項目實踐,歡迎訪問飛書項目官網獲取更系統的資料與工具參考。
