項目干係人管理怎麼做?用干係人地圖一次搞定溝通對象與關鍵風險

對項目經理來説,最痛的不是排期,而是“項目干係人管理怎麼做”。需求、研發、測試、合規、領導各説各話,溝通越多越亂。後來我用一張“干係人地圖(Stakeholder Map)”把干係人清單、訴求/底線、影響力×關注度矩陣、溝通計劃和風險預警一次梳理清楚。本文給步驟與模板,拿去就能用。

一張“干係人地圖”,把溝通對象、訴求、風險畫出來

先給你一個一句話定義,方便你記住:

干係人地圖 = 關鍵干係人識別 + 訴求/底線梳理 + 影響力與關注度分層 + 溝通策略 + 風險預警節點

如果你只想快速落地,這張地圖最終會產出3個“項目輸出物”(也就是你能拿去執行的東西):

  • 干係人清單(Stakeholder List)
  • 干係人分析矩陣(影響力×關注度/Stakeholder Matrix)
  • 干係人溝通計劃(Stakeholder Communication Plan)+ 風險預警句式

下面我按步驟講清楚,文章最後也會附上干係人地圖模板。

先説清楚:什麼是干係人?

在項目管理裏,干係人(Stakeholder/利益相關方)不只是“項目羣裏的人”。更準確地説,是所有會影響項目、或被項目影響的人。他們可能決定需求、提供資源、制定規則、影響驗收,甚至會在你以為“無關”的時候,突然讓你卡在上線門口。

我踩過一個典型坑:只盯着需求方和研發,忽略了法務/合規同事。結果臨上線前被要求補審,延期一週。那一刻我才懂:干係人不是“誰在羣裏”,而是誰能決定你能不能上線。

所以項目干係人管理的核心,不是“讓所有人滿意”,而是把三件事提前做紮實:

  • 決策鏈路:誰能拍板?誰有一票否決?
  • 衝突訴求:誰要速度、誰要質量、誰要合規?
  • 關鍵風險:風險會在哪個節點、由誰觸發?

Step 1:把人“拉出來”——列全乾系人清單

這一步解決的問題:項目溝通對象到底有哪些?誰是“必須對齊的人”?我做干係人地圖時,第一步不是畫圖,而是先寫清單。一個簡單但有效的方法:按“影響鏈路”去找人,而不是按組織架構去抄名單。

我常用四類入口:

  • 需求來源:誰提需求?誰代表用户?誰拍板優先級?(需求Owner)
  • 交付鏈路:研發、測試、運維、數據、供應商……誰會卡進度?(交付Owner)
  • 驗收與上線:誰驗收?誰有一票否決權(安全/合規/品牌)?(驗收/規則Owner)
  • 資源與決策:誰給資源?誰對KPI負責?誰能拍板“加人/降範圍/延期”?(資源/決策Owner)

寫清單時,我強迫自己做到兩點:

  • 寫具體人名 + 職能 + 關係(例如“張三/運營負責人/活動KPI owner”)
  • 補上隱形干係人:信息安全、法務、採購、客服、財務、外包負責人等(這些人往往不在羣裏,但在流程裏)

這裏我學到一個很反直覺的點:新人PM很容易把“聲音最大的人”當成“最重要的人”。但真正會讓項目停擺的,往往是掌握審批、規則、驗收的人。

小提醒:如果你不知道隱形干係人有哪些,可以問研發負責人一句:“上線前有哪些必過流程/必籤人?”這句話通常能挖出關鍵角色。

Step 2:把訴求“寫出來”——做干係人訴求分析

這一步解決的問題:每個人到底要什麼?底線是什麼?衝突點在哪裏?清單只是“點名”,真正讓溝通變順暢的,是把每個人的訴求講清楚。我給自己設了一個小模板:每個關鍵人至少回答三件事。

  1. 他最關心什麼指標?(轉化/穩定性/成本/合規/體驗/交付日期)
  2. 他最怕什麼風險?(延期背鍋/質量事故/客户投訴/預算超支)
  3. 他希望你怎麼配合?(週會同步/里程碑承諾/預警機制/先做MVP)

我後來還會加一個“進階問題”,因為這是解決訴求衝突的關鍵:他的底線是什麼?他願意交換什麼?(目標—底線—可交換項)

舉個我用過的例子(你也可以直接照抄這種寫法):

  • 業務:目標=趕窗口;底線=活動必須上線;可交換項=範圍可砍,先上核心鏈路(MVP)
  • 研發:目標=穩定交付;底線=不能帶高風險上線;可交換項=可以衝刺,但要鎖需求、明確驗收標準
  • 測試:目標=覆蓋關鍵路徑;底線=不能頻繁改需求;可交換項=允許小改,但要提前48小時凍結範圍

當訴求被寫成“目標—底線—可交換項”,你會發現很多爭論會變少:大家不再停留在“我想要什麼”,而是開始討論“我們怎麼一起達成”。

Step 3:用二維圖“落位”——影響力×關注度的干係人分析矩陣

這一步解決的問題:誰是關鍵干係人?PM該把時間花在哪些人身上?我最常用的是二維象限:

  • 橫軸:關注度(關心程度)
  • 縱軸:影響力(對項目成敗的影響能力)

為了避免“憑感覺分層”,我給自己設了一個判斷口徑:

  • 影響力看:預算/資源調配權、決策權、驗收簽字權、一票否決權、能否改變優先級
  • 關注度看:是否被KPI綁定、是否主動追進度、是否在關鍵會議出現、是否會對外承諾

分四類後,你會得到清晰的溝通策略:

1) 高影響力 × 高關注度:關鍵干係人(Key Stakeholders)

  • 典型:業務Owner、研發負責人、老闆/決策者
  • 策略:重點經營,重大變更提前溝通,形成共同承諾

我會刻意做兩件事:

  • 提前約決策點:範圍/日期/資源在什麼時間拍板
  • 統一對外口徑:一句話講清“做什麼、不做什麼、什麼時候交付”

2) 高影響力 × 低關注度:潛在攔路虎(Hidden Blockers)

  • 典型:合規/安全、資源方、外部合作方
  • 策略:早接觸、早拉齊規則,避免臨門一腳“求籤字”

我被合規卡過一次後,每個項目立項都做一次“規則對齊”:“必審項有哪些?需要哪些材料?最晚什麼時候提交?”

3) 低影響力 × 高關注度:強意見參與者(Vocal Participants)

典型:一線使用者、客服、專家同事
策略:給他們參與通道與反饋閉環,避免用情緒綁架決策

我會給一個固定入口:需求收集表/試用反饋會/FAQ文檔,讓他們“有地方説、有結果看”。

4) 低影響力 × 低關注度:保持告知(Keep Informed)

策略:週期性同步即可,避免“人人同步”把自己拖垮

這一步讓我最大的變化是:溝通從“多”變成“準”,我終於知道哪些人必須經營,哪些信息只要告知就夠了。

Step 4:把“溝通”結構化——寫成干係人溝通計劃

這一步解決的問題:溝通怎麼執行?用什麼頻率?拿到哪些確認?地圖畫完不落到行動,就還是會回到“被消息推着走”。所以我會把地圖轉成一張溝通計劃表,讓自己“按計劃溝通”,而不是“被動救火”。

我保留最必要的字段(越簡單越能堅持):

  • 干係人/角色
  • 核心訴求(目標/底線/可交換項)
  • 風險點(他擔心什麼 + 他可能帶來什麼風險)
  • 溝通頻率(每日/每週/里程碑)
  • 溝通方式(會/文檔/羣同步/一對一)
  • 我需要的承諾(決策點、驗收標準、資源支持)

這裏我想強調“我需要的承諾”。新人 PM 最容易忽略它:你一直在滿足別人,但沒人對你承諾。最後就會變成:需求不斷加、時間不變、你夾在中間。而當你把承諾寫清楚,溝通就會從“我儘量”變成“我們約定”。這也是項目溝通管理(Communication Management)能真正落地的關鍵。

如果你團隊習慣 RACI,也可以把關鍵事項補一列:誰負責 Responsible、誰批准 Accountable、誰諮詢 Consulted、誰知會 Informed——但別一開始就把表做複雜,先跑起來更重要。

Step 5:把風險“提前擺上枱面”——干係人視角的風險預警

這一步解決的問題:風險怎麼説、對誰説、什麼時候説,才不會臨門爆炸?我以前做風險管理(Risk Register)只會寫“需求變更、人員風險、技術風險”。後來我發現更有效的方式是:把風險綁定到干係人,因為風險最終會在“某個人的某個節點”爆出來。

例如:

  • 業務訴求“趕窗口”,風險=範圍失控/反覆加需求
  • 研發訴求“穩定”,風險=排期拉長/技術方案反覆
  • 合規訴求“流程完整”,風險=審批材料不全導致上線受阻

為了讓預警可執行,我現在會配一個“預警句式模板”(你可以直接複製到項目羣裏用):

如果我們繼續做 A(現狀),在 X 時間點可能發生 B(後果)。我建議用 C(措施)降低風險,需要你在 D 時間點前確認/承諾。

再配合三個“常用預警節點”:

  • 立項/方案階段:拉齊規則與驗收標準,確認必審項
  • 開發中期:檢查範圍是否漂移,必要時砍需求或加資源
  • 上線前:集中做“最後確認”,避免臨門一腳被卡

這就是項目干係人管理最現實的價值:風險不是抽象詞,而是某個人會在某個節點説“不行”。你越早把“不行”的條件問清楚,越能把項目從“祈禱式上線”變成“可控式交付”。

附1:干係人地圖(Stakeholder Map)速查卡

如果你只想快速記住這套方法,我給自己留了一張“速查卡”:

一句話定義:干係人地圖 = 找全人(清單)+ 看清訴求(目標/底線/可交換項)+ 分層管理(影響力×關注度矩陣)+ 溝通計劃(頻率/方式/承諾)+ 風險預警(對人對節點)

最終輸出物(交付件):

  • 干係人清單(Stakeholder List)
  • 干係人分析矩陣:影響力×關注度(Stakeholder Matrix)
  • 干係人溝通計劃(Stakeholder Communication Plan)
  • 風險預警句式(Stakeholder Risk Messaging)

附2:干係人地圖模板(表頭 + 示例)

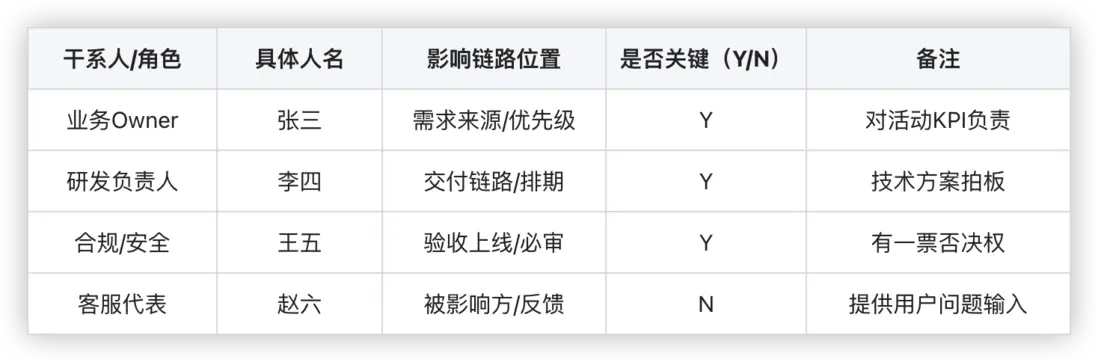

1)干係人清單模板(Stakeholder List)

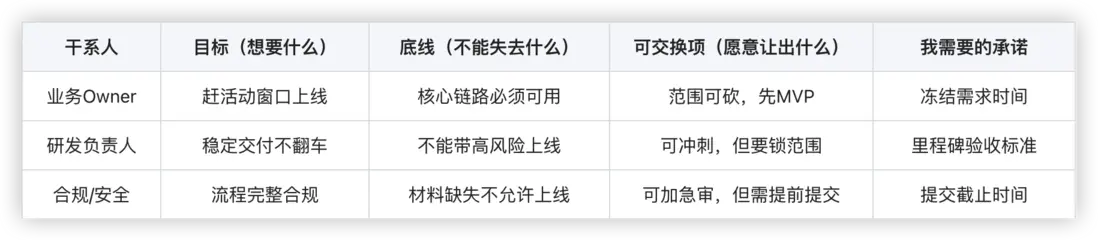

2)訴求三件套模板(目標-底線-可交換項)

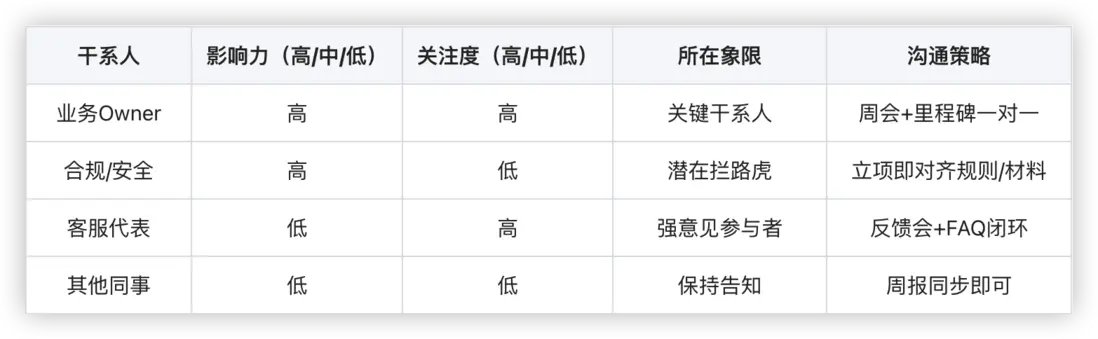

3)影響力×關注度矩陣(Stakeholder Matrix)落位模板

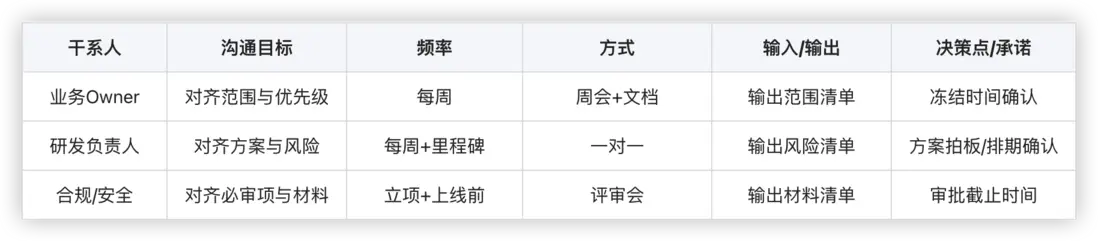

4)干係人溝通計劃模板(Communication Plan)

結尾總結

轉崗做PM後,我越來越相信一件事:項目管理不是控制混亂,而是學會與不確定共處。而項目干係人管理,就是我與不確定相處的第一把工具——它讓我知道:我不是要討好所有人,而是要把關鍵的人、關鍵的訴求、關鍵的風險提前擺到桌面上,用更少的內耗換來更穩的交付。

如果你也剛從別的崗位轉來,正在經歷“誰都在催、我也很努力但還是很亂”的階段,我想告訴你:這不是你不行,而是你還沒建立自己的溝通結構。從一張干係人地圖開始,你會發現項目突然“沒那麼吵了”。你也會慢慢從業務溝通者,成長為真正的項目協調者——能把不同人的期待擰成一股繩,也能在不確定裏保持清醒和穩。
