多項目並行時,“優先級”常常不是誰更急,而是缺少一套可解釋、可對齊、可覆盤的判斷機制。本文從我市場轉PM的真實踩坑出發,給出先分層、再排序的兩步法:用緊急-重要矩陣/MoSCoW先降噪,再用RICE/WSJF把順序講清楚,並附上30分鐘對齊會與評分模板,幫助新手把節奏穩住。
要點速覽(給忙碌的你一眼看懂)
- 你要解決的不是“任務太多”,而是“多項目並行時,優先級缺共同語言”。
- 我常用的路徑:信息補齊 → 分層降噪 → RICE/WSJF 排序 → 機制固化。
- 目標不是“算出標準答案”,而是“讓團隊相信這個順序,並且下週能覆盤”。
引入:當所有人都説“就今天要”
我從市場轉 PM 的第一年,最崩潰的不是排計劃,而是計劃永遠趕不上消息彈窗。手裏同時推進版本迭代、客户定製、市場活動支持——每個對接人都很合理:客户説“合同就卡在這一步”,研發説“再插單就要延期”,銷售説“錯過窗口就丟單”,老闆説“先給我個結論”。
我當時的應對方式很“新人”:誰來找我我就先回誰,誰語氣急我就先答應誰。短期看像在救火,長期卻把團隊節奏打散:研發被打斷、測試排期反覆、我自己也越來越不敢打開 IM。那種感覺很像:你在努力當潤滑劑,結果卻成了壓力泵。
學習與反思:優先級混亂,常常不是你不夠努力
真正讓我轉變的,是一次覆盤會上研發同事的一句話:“你每次都説‘先做這個’,但我們不知道為什麼,也不知道明天會不會又變。”
我突然意識到:問題不是我不夠勤奮,而是我缺一套共同語言——讓大家能基於同一套依據做取捨,而不是基於情緒、音量和權力。
1. 多項目並行,本質是“資源稀缺 + 不確定”
多項目並行不是任務更多那麼簡單,而是資源被同時拉扯:人力固定、時間固定、依賴關係複雜,還隨時會有新信息出現。你不做取捨,取捨就會被別人用“更急、更會催、更有話語權”的方式替你做。
更現實的是:多項目並行往往伴隨頻繁打斷。公開研究與機構材料普遍提示:一次打斷後重新回到“深度專注”的時間,可能達到二十多分鐘量級——這也是為什麼插單會讓團隊“看起來更忙、實際更慢”。
2. 我踩過的三個誤區
把緊急當重要:所有人都説“今天要”,但緊急與重要不是同一個維度。緊急-重要矩陣(Eisenhower Matrix)就是用四象限把任務分開看:先做、排期、委派、刪除。
按消息到來順序排隊:這會獎勵“更會打斷的人”,讓高價值工作反而得不到完整時間塊。
只在腦子裏排優先級:你以為自己心裏有數,但團隊看到的是“優先級天天變”。沒有記錄,就無法對齊,也無法覆盤。
3. 優先級亂的隱形代價:不是忙,而是信用透支
後來我慢慢看懂一個殘酷事實:頻繁插單最先殺死的不是效率,而是承諾的可信度。
你答應的越多,團隊越不相信承諾;團隊越不相信承諾,越傾向“先搶資源”;資源被搶得越厲害,真正重要的事情反而更慢——這是一個會自我強化的循環。新手 PM 如果只靠“更努力”,很容易被這個循環吞掉。
方法論:多項目並行的任務優先級排序法(RICE/WSJF 思路)
我現在更信一套“先分層、再排序”的兩步法:先把任務變得可比較,再把順序變得可解釋。(這句也送給未來的我:優先級不是為了贏辯論,是為了讓團隊在同一套規則裏前進。)
第0步:先把任務“翻譯成可比較的信息”
不管你用表格、看板還是項目管理工具,我建議先強制補齊 5 個字段(少一個都容易吵起來):
- 交付物:做完長什麼樣?誰驗收?
- 截止時間:硬截止還是軟截止?延後一天的代價是什麼?
- 影響範圍:影響多少客户/用户/內部團隊?
- 依賴關係:卡着誰、被誰卡?
- 投入規模:大概多少人天/多少角色?
任務優先級排序,就是在資源有限時,用一致的標準決定“先做什麼、後做什麼、這輪不做什麼”,並把依據寫清楚。
第1步:快速分層(先降噪,別急着算分)
我常用兩把“篩子”,目的不是得出精確排序,而是先把噪音壓下去。
篩子A:緊急-重要四象限(先分出“立刻做/別插隊”)
Eisenhower Matrix(緊急-重要矩陣)把任務分成四類:
- 重要且緊急:立刻做
- 重要不緊急:排期
- 緊急不重要:委派/標準化
- 不緊急不重要:刪除或明確這輪不做
我喜歡它的原因很樸素:它讓我敢把“緊急但不重要”的插單擋在門外——因為我不是拒絕人,而是在保護團隊的節奏。
篩子B:MoSCoW(把“這輪不做”説清楚)
MoSCoW 把需求分成 Must/Should/Could/Won’t(這輪不做)。它的價值是:讓“Won’t”變成可公開討論的結論,而不是 PM 私下背鍋。
我給自己的硬規則:Must 列表一旦超過團隊容量的 70%,就説明我們在自欺欺人。要麼縮範圍,要麼改截止時間,要麼補資源——總得選一個。
第2步:量化排序(讓順序“能講得明白”)
當你篩到“都值得做,但做不完”的那一層,才進入模型。模型不是為了顯得專業,而是為了讓你在會議上能説清楚:“為什麼這個先做”。
1. 用 RICE:適合需求/功能/改進項(把價值與成本放同一張表)
RICE 是 Intercom 提出的一個簡單評分框架,四個維度分別是 Reach、Impact、Confidence、Effort。它解決的核心問題是:當不同需求都“看起來重要”時,怎麼用同一把尺把它們放在一起比較。
我常用一個簡化公式(相對排序足夠了):RICE = (Reach × Impact × Confidence) ÷ Effort。
打分口徑(新手最容易卡在這裏)
- Reach:影響範圍(人/客户/訂單/內部流程次數),用相對分 1/2/3/5/8
- Impact:影響程度(提升轉化、降低返工、減少投訴…),同樣用 1/2/3/5
- Confidence:信心(50%/80%/100% 三檔就夠)
- Effort:投入(人天/故事點/工作量),也用 1/2/3/5/8
這樣做的好處是:不追求精確,但能快速形成共識。
2. 用 WSJF:適合跨團隊排隊/強調經濟收益(把“拖一天的損失”顯性化)
WSJF(Weighted Shortest Job First)在 SAFe 中常用來排序工作,目標是獲得最大經濟收益;其核心是:WSJF = Cost of Delay(延遲成本) ÷ Job Duration/Job Size(工作時長/規模)。
我把 WSJF 當作一個溝通工具:當兩個項目都説“我最重要”時,我會把問題換成——“如果延後兩週,哪個損失更大?損失體現在哪裏?”
討論立刻會更具體,也更少情緒。
第3步:一個可照抄的輕量示例(從“懂”到“會”)
假設這周你只能做兩件事:
- A:客户定製小功能(影響 1 個關鍵客户,有交付承諾)
- B:轉化漏斗優化(影響面大,但方案不確定)
- C:修復偶發 bug(影響中等,但修起來快)

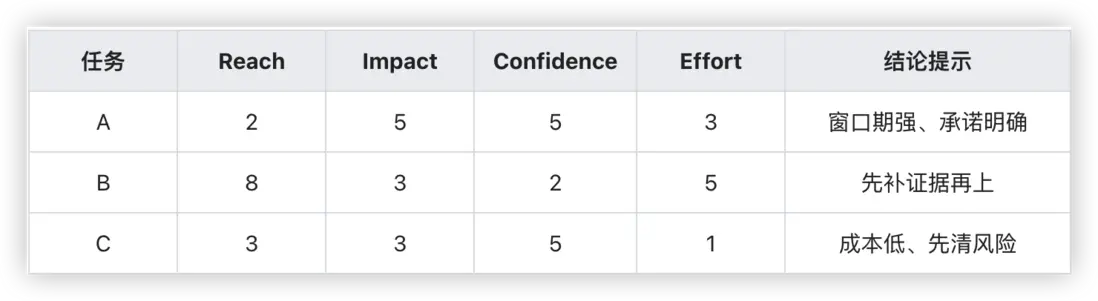

我會先四象限/MoSCoW降噪,再做一個“相對 RICE”(示意):
最後我會把結論寫成兩句話同步(這一步決定你能不能“穩住場面”):
- 先做 C:投入小、風險立刻下降,避免線上口碑與重複工單;
- 再做 A:有承諾與時間窗口,穩定關鍵客户預期;
- B 排期:本週先補數據與驗證方案,下週帶着證據再進排序。
你會發現:順序不一定完美,但它可解釋、可對齊、可覆盤。
第4步:加一個“節奏機制”,優先級才不會每天重來
這是我最想補給新手 PM 的:模型只能算一次,機制才能長期運行。我給自己固定了一個“30 分鐘優先級對齊會”(每週一次,必要時加一次臨時會):
- 輸入:新增任務清單 + 上週未完成項 + 團隊容量(人天/關鍵角色)
- 過程:信息補齊 → 四象限降噪 → MoSCoW對齊範圍 → RICE/WSJF相對排序
- 輸出:本週 Top 3–5 必做 + Won’t 列表 + 插隊規則(什麼情況才允許插隊)
- 會後:發一條“決策記錄”(誰決定、依據是什麼、下次覆盤點是什麼)
機制的意義是:下次有人來插隊,你不需要靠情緒硬扛,你可以很平靜地説:“可以,我們按規則來——你先把信息補齊,我們在對齊會上一起評估。”
啓發與建議:我從實踐裏提煉的 5 個心得
- 優先級不是排完就結束,而是持續對齊的節奏:每週一次刷新,比天天臨時重排更穩,也更尊重團隊的專注時間。
- 先對齊“延後的代價”,再談“重要不重要”:WSJF 的思路非常適合多項目管理:把“延遲成本”説清楚,爭論會少很多。
- 把依據寫下來,新人 PM 才能用事實溝通:哪怕只是 5 個字段 + 相對分,也能把溝通從情緒拉回證據。
- 模型是輔助,不是裁判:衝突時優先檢查假設:RICE/WSJF 的價值在於“可解釋”,當結果違背常識,先回頭看口徑、數據與信心。
- 給 Won’t 一條“可回來的路”:明確“下次評審時間/進入 Must 的條件”,比一句“先放放”更穩定關係與預期。
我現在越來越接受一件事:多項目並行時,你不可能讓所有人都滿意。你能做的,是讓決定更透明,讓團隊更安心,讓自己更少內耗。
對我這個從市場轉來的新手 PM 來説,緊急-重要矩陣、MoSCoW、RICE、WSJF 這些方法論,最終不是為了“算出標準答案”,而是為了建立一種共同語言:我們在同一套規則裏做選擇,在同一份記錄裏覆盤改進。
項目管理不是控制混亂,而是學會與不確定共處——在不確定裏,依然把事情往前推一點點。你也一定可以。
