做不好項目規劃與執行,往往不是排期不夠細,而是缺少可運轉的執行系統。建議先對齊目標與驗收,明確範圍邊界與變更規則,再梳理依賴與關鍵路徑;用里程碑+緩衝做進度(時間)管理,用固定節奏和阻塞清單促協作,並用風險清單+升級機制控風險(可放在 ONES 等項目管理工具統一維護)。
我以為“排期不夠細”,後來發現是“執行邏輯沒搭好”
我第一次獨立負責項目時,做了一個“看起來很專業”的排期表:任務拆到天、每個人都寫上名字、週會節奏也排得明明白白。我那會兒甚至有點得意:這下總不會亂了吧。
結果現實給了我一套連招:
- 需求方説:“能不能再加個入口?不復雜的。”
- 研發説:“這個依賴還沒好,後面都得順延。”
- 測試説:“你這周就要提測?環境還沒穩定。”
- 我一邊催、一邊心虛:為什麼計劃越細,越像在“控制空氣”?
後來覆盤我才承認:我做的是“排期”,不是“項目規劃與執行”。排期是結果,底層至少還缺三樣東西:目標與驗收、範圍與變更、協作與風險。沒有它們,計劃再細也只是“紙上項目”,一碰就散。
我當時怎麼想 → 後來怎麼做 → 學到了什麼
我當時怎麼想:把計劃做細,就能把項目推穩
我當時的邏輯很直白:“拆得足夠細 → 估得足夠準 → 按時交付。”這套邏輯少了一個前提:環境穩定且不變。可項目恰恰相反——需求會變、資源會被搶、依賴會延遲、返工會發生。
我後來總結一句話:細不等於準,準也不等於能執行。因為執行不是數學題,更像系統工程:人、事、依賴、信息、決策,都在動態變化。
後來怎麼做:先搭“執行骨架”,再填“時間血肉”
第二個項目開始前,我逼自己先把“骨架”搭起來,再做排期。骨架不是高大上的東西,而是三張我會反覆更新的“對齊卡”(你也可以把它理解成一頁紙項目章程/Project Charter 的簡化版):
- 目標卡(Goal & Acceptance):我們要解決誰的什麼問題?成功長什麼樣?驗收標準是什麼?
- 範圍卡(Scope & Change):做什麼/不做什麼?需求變更怎麼提、誰拍板、影響怎麼評估?
- 協作卡(Roles & Cadence):誰是 DRI(最終負責的人)?節奏怎麼同步?阻塞怎麼升級?決策怎麼記錄?
當這三張卡清楚了,排期不再是拍腦袋,而是順着依賴與資源“推演”出來的——這時你做的才是項目計劃(Project Plan),而不是“願望表”。
學到了什麼:項目管理要“讓系統自動運轉”
從市場轉型做 PM,我最大的認知變化是:項目經理的價值不是更用力,而是更系統。你越依賴“催”,項目越脆弱;你越依賴“機制”,項目越穩。機制不是冷冰冰的流程,它的作用其實很温柔:幫大家減少誤解、減少返工、減少情緒消耗,讓協作更輕鬆。
方法與實踐:我現在怎麼做「項目規劃與執行」全流程
我把自己的做法整理成四步:規劃 → 時間 → 協作 → 風險。它們是連着的:目標/範圍/依賴不清 → 排期必失真;排期失真 → 協作必焦慮;協作一焦慮 → 風險就會被捂住。
所以我現在更願意從源頭把系統搭起來。另外一個很現實的體會是:方法要“持續可見、可協作、可追蹤”才算真的落地——我後來會把目標卡、里程碑、決策記錄和風險清單放在同一個協作空間裏統一維護(比如用 ONES 這樣的項目管理工具承載這些信息),這樣團隊不需要在羣聊、表格、文檔之間來回找,也更容易形成穩定的執行節奏。

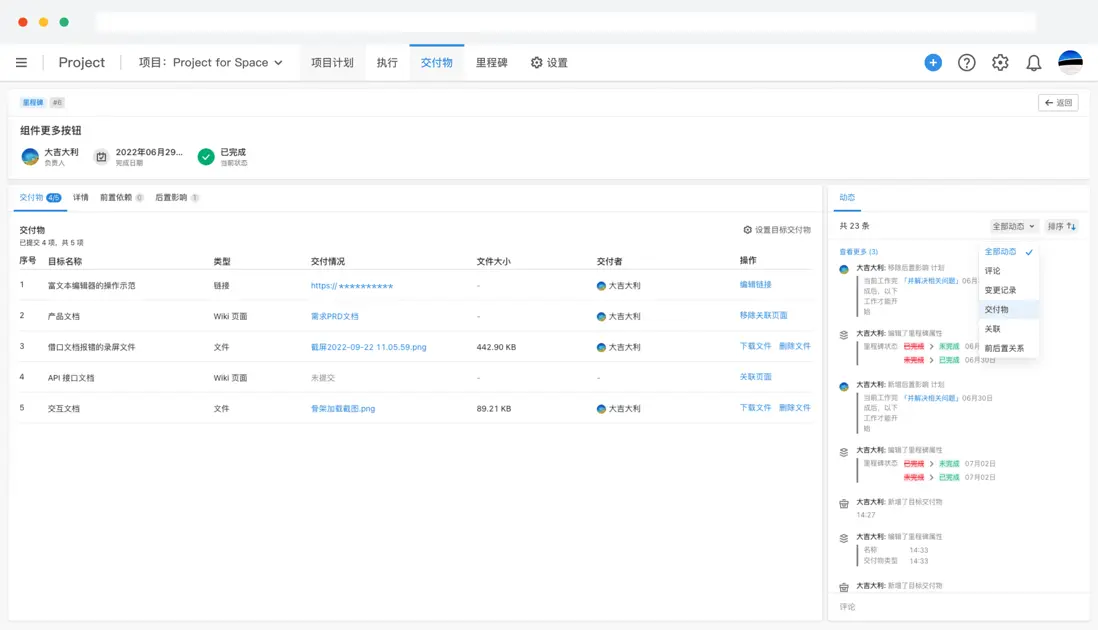

配圖:用 ONES 項目管理工具記錄項目里程碑和交付物等關鍵信息
1. 規劃階段:先定“共同目標”,再定“共同時間”
① 用一句話對齊目標:我們要解決誰的什麼問題?
我會堅持把目標寫成一句“人話”,儘量可驗證,而不是口號。模板大概是:
- 面向誰(用户/客户/內部角色)
- 解決什麼痛點(問題)
- 成功標準是什麼(可驗收/可量化)
舉個例子:“讓新用户在 3 分鐘內完成首次創建任務,首次成功率提升到 70%。”
為什麼要這麼寫?因為後面所有爭論——要不要加功能、要不要改流程、要不要延期——都能回到這句話:這件事對目標貢獻大嗎?
我以前不寫驗收標準,結果上線前一天才發現:需求方説的“好用”,和研發理解的“能用”,根本不是一回事。那一刻我才知道,“驗收標準”不是形式,是減少返工的第一道保險。
② 明確範圍邊界:做什麼、不做什麼、什麼時候再做
我現在會在啓動時就把範圍做成“四象限”,並當眾講清楚(這是最基礎也最有效的變更管理前置):
- Must have:不做就不成立
- Should have:做了更好,但可退讓
- Could have:有資源再做
- Won’t have:這期明確不做(一定要寫下來)
同時把“需求變更”擺到桌面上,我會用一句話定調:需求不是不能變,但變更必須付出代價,並且代價要被看見。
我通常會讓變更回答三問(這三問真的能救命):
- 帶來什麼價值?(對目標的貢獻)
- 要犧牲什麼?(時間/範圍/質量哪個受影響)
- 誰來拍板?(避免最後變成 PM 背鍋)
③ 畫出依賴與關鍵路徑:別讓排期建立在“希望”上
排期前我一定先梳理依賴(Dependency Management)。我常用的做法很樸素:開一個 30 分鐘小會,只問“前置條件”,不討論情緒。
我會問這些問題:
- 這個任務開始前,需要誰交付什麼?(接口/權限/環境/數據)
- 哪個依賴最不確定?不確定來自哪裏?
- 一旦卡住,我們有沒有替代路徑或降級方案?
然後我會把鏈路寫出來,找出關鍵路徑(Critical Path:最影響整體工期的那條線)。關鍵路徑不是“最忙的人”,而是“最不能拖的鏈”。我以前不做這一步,後來才懂:項目週期常常被“依賴 + 返工”決定,而不是被“寫代碼的那幾天”決定。
小技巧:如果你不知道怎麼拆,就先用 WBS(工作分解結構)的思路,把交付物拆到“可驗收”的程度,再回頭看依賴關係。拆到“可驗收”,比拆到“很細碎”更有用。
2. 時間管理:我不再追求“完美計劃”,而是追求“可更新的計劃”
① 計劃拆分:用“里程碑”管理,而不是用“任務堆”管理
我以前會堆很多任務,然後每天盯完成率。後來發現:任務越多,越容易把團隊拖進“忙但不推進”的狀態。
現在我更偏向用里程碑(Milestone)來管理項目規劃與執行的節奏,例如:
- M1:需求凍結 & 驗收標準確認
- M2:開發完成 & 自測通過
- M3:聯調完成 & 提測
- M4:驗收通過 & 上線
- M5:覆盤 & 指標回收
里程碑的價值是:它把“推進感”變得具體。團隊也更容易判斷:我們現在卡在 M2 還是 M3,下一步需要誰做什麼。
② 給計劃留緩衝:我把“緩衝”當成對風險的尊重
我以前不敢留緩衝,怕被質疑“不夠拼”。後來我發現:不留緩衝,最後會用加班、返工和關係成本來還債。
我現在會把緩衝放在三個地方(本質是為不確定性留預算):
- 關鍵路徑:聯調、測試、上線窗口
- 高不確定項:新技術、跨團隊依賴、歷史債務重的模塊
- 易變區域:體驗細節、規則邏輯、文案流程
我也會把緩衝講清楚:這不是“拖延空間”,而是“風險吸收層”。
③ 用兩張清單盯進度:一張對團隊,一張對自己
我現在維護兩張不同目的的清單(這比“只看甘特圖/只看看板”更穩):
- 對團隊:里程碑/看板(讓每個人知道“下一步”和“阻塞點”)
- 對自己:阻塞與風險清單(讓我知道“哪裏最可能爆”)
我會更關注“信號”而不是“進度百分比”。例如:
- 接口協議還沒定,但開發已經開始 → 高概率返工
- 聯調問題每天在變多 → 後面測試會被拖死
- 需求方頻繁提“順便改一下” → 變更機制要立刻啓用
計劃真正的意義,是幫我們更早發現偏差,而不是證明我們當初多聰明。我現在更喜歡一句話:計劃不是承諾,是基線;更新計劃不是失敗,是管理。
3. 團隊協作:少一點“催”,多一點“默認共識”
① 啓動會我只做三件事:對齊、分工、規則
以前我把啓動會開成“彙報會”,講很多背景,大家點頭散會,然後各做各的。現在我只做三件事,而且每件事都要落到紙面(這是我做過最有效的協作降噪):
- 對齊:目標、範圍、驗收標準(不清楚就當場問清楚)
- 分工:誰是 DRI(單一責任人),誰配合,邊界在哪(也可用 RACI)
- 規則:節奏怎麼同步、變更怎麼走、阻塞怎麼升級、決策怎麼記錄
我後來發現,不把規則講清楚,才更容易傷感情——因為大家會在誤解裏互相消耗。規則清楚了,很多衝突反而會自然消失。
② 同步節奏:站會不是為了彙報,而是為了“發現阻塞”
我會把站會的問題固定成三句(越固定越省心):
- 我昨天推進了什麼?
- 我今天要推進什麼?
- 我卡在哪?需要誰?什麼時候給到?
如果第三句能持續產出,站會就有價值;如果變成“輪流報數”,那就是在消耗團隊注意力。
我以前站會喜歡追問細節,後來改成“只盯阻塞”,反而推進更快。因為細節可以線下解決,阻塞必須線上曝光。
③ 信息透明:我學會把“壞消息”講在前面
項目裏最可怕的不是壞消息,而是“壞消息被捂住”。我現在會堅持透明三件事(也是干係人管理的底層動作):
- 風險透明:哪些點不確定,為什麼不確定
- 影響透明:變更會帶來什麼代價(時間/範圍/質量)
- 決策透明:誰在什麼信息下做了什麼決策(避免反覆拉扯)
我也會用一個順序來講壞消息:事實 → 影響 → 選項 → 建議。這樣團隊聽到的不是焦慮,而是“可選擇、可落地”。
4. 風險控制:我用“風險清單”替代“臨時救火”
① 風險從哪裏來?我常見的三類
我把風險分成三類,是為了讓自己“看見風險”,而不是隻會説“我感覺不對勁”。
- 需求風險:驗收標準模糊、需求頻繁變、關鍵人意見不一致
- 協作風險:跨團隊依賴多、接口人變動、信息不同步
- 技術風險:方案不確定、性能/兼容隱患、歷史債務重
你會發現,風險其實並不神秘,它往往有跡可循,只是我們以前不習慣把它寫出來。
② 風險怎麼控?用四列就夠(而且要持續更新)
我用一個很簡單的四列表(Risk Register/風險登記冊,文檔也行):
- 風險項:可能出什麼事?
- 觸發信號:出現什麼跡象説明風險在變大?
- 應對策略:預防動作 + 兜底方案
- Owner:誰負責跟進?
如果你願意再“工程化”一點,可以加一列:風險等級(概率×影響),不用複雜,低/中/高就夠。
比如“聯調延期”這種風險,我會寫觸發信號:“接口協議未凍結、聯調問題累計上升、問題平均關閉時間變長”。寫出信號的好處是:團隊不會把風險當成情緒,而是當成事實。
③ 風險升級機制:我不再一個人扛
我以前喜歡自己扛,覺得“PM就該能搞定”。後來吃過一次虧:我扛到最後一週才升級,結果所有人都來不及救火,最後只能延期,還傷了信任。
現在我會設定升級規則(寫清楚、提前約定):
- 關鍵依賴延遲 > 2 天:同步負責人並升級到主管
- 新增需求導致里程碑變化:必須走變更評審
- 聯調阻塞超過 1 天:當天拉相關方短會定方案與時限
- 風險控制不是預測未來,而是讓團隊在變化面前有“應對肌肉”。
啓發與建議:我從實踐中提煉的 5 個小心得
- 先對齊目標與驗收,再談排期:否則你做的是“願望排班表”。
- 範圍邊界要寫出來:不寫就等於默認“都做”,最後一定爆。
- 里程碑是團隊的共同節奏:它比任務堆更能建立推進感。
- 協作靠機制,不靠情緒勞動:規則清楚,關係反而更輕鬆。
- 風險要前置、顯性、分工:項目經理不是孤勇者,而是協調者。
如果你想更快落地,我建議你把這套項目規劃與執行簡化成三份“隨手就能用”的東西:
- 一頁紙目標卡(含驗收標準)
- 里程碑計劃(含關鍵路徑與緩衝)
- 風險清單(含觸發信號與升級規則)
常見問題 FAQ
Q1:項目規劃怎麼寫才算“可執行”?
先寫清楚目標與驗收標準,再明確範圍邊界與變更規則,最後梳理依賴與關鍵路徑。排期是最後一步,不是第一步。
Q2:項目執行過程中計劃總被打斷,怎麼辦?
把計劃當“基線”,用里程碑+阻塞清單持續更新;同時用固定節奏(站會/週會/里程碑評審)讓問題暴露得更早。
Q3:需求變更怎麼管理,才不會傷關係?
先認可價值,再講清影響(時間/範圍/質量),給出選項(A延期、B降範圍、C加資源),最後由明確的決策人拍板並記錄。
Q4:項目風險控制怎麼做最簡單?
維護一份風險清單:風險項、觸發信號、應對策略、Owner(必要時加概率×影響等級),並提前約定升級機制。
轉型做項目經理後,我越來越認同一句話:項目管理不是控制混亂,而是學會與不確定共處。我們做的每一次項目規劃與執行,其實都是在練習:把目標説清楚、把協作搭起來、把風險看見並處理。
如果你也是新人 PM、跨崗位轉型者,或者正在帶團隊推進項目——別急着追求“完美計劃”。先讓項目擁有一個能運轉的系統:目標清晰、範圍可控、節奏穩定、風險可見。項目不會突然變簡單,但你會越來越從容,也更能把團隊帶向“按預期交付”。
